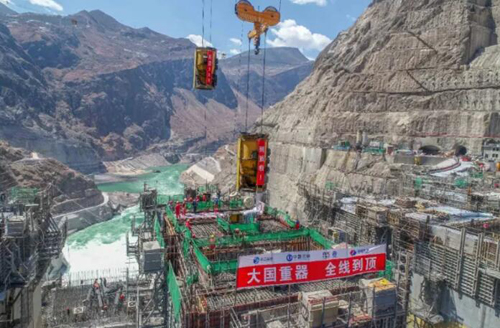

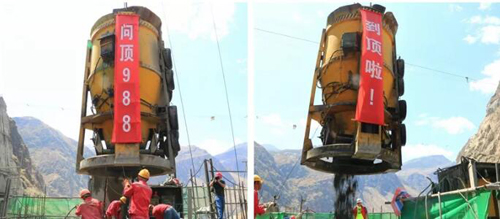

5月4日,乌东德水电站大坝坝顶一片欢腾,随着大坝最后的一个坝段顺利浇筑完成,大坝主体工程全线浇筑到顶988米,标志着世界首座300米级低热水泥混凝土双曲拱坝诞生。
摄影:三峡传媒许健、黄杰
乌东德大坝自2017年3月16日首仓混凝土浇筑以来,采用全坝基无盖重固结灌浆、全坝应用低热水泥、3~4.5m高浇筑升层等新方法、新技术,参建各方通力协作、加班加点,在短短的38个月的时间里,一座高270m的巨型建筑物从无到有,矗立在金沙江上。
2018年和2019年大坝浇筑均实现了大坝浇筑高程超过100米、混凝土浇筑方量突破100万方的“双百目标”。2019年12月20日首个坝段(12坝段)浇筑到顶,2020年3月26日非溢流坝段全部浇筑到顶。截止目前,大坝混凝土已浇筑完成超过260万方,温控措施得力,施工质量优良,获可再生能源发电工程质量监督站专家高度肯定。
摄影:三峡传媒许健、黄杰
乌东德水电站大坝为混凝土双曲拱坝,共分15个坝段进行浇筑,混凝土浇筑总量约270余万立方米。大坝坝顶高程988米,最大坝高270米,坝顶上游面弧长326.95米,厚高比仅为0.19,是目前世界上最薄的300米级特高拱坝,也是世界首座全坝应用低热水泥混凝土浇筑的特高拱坝。
乌东德大坝全线封顶是乌东德工程建设进程中的重要里程碑。作为水利水电勘测设计领军企业,长江设计院从上世纪50年代就开始进行金沙江流域综合规划和水电开发选址论证工作。2003年后,对乌东德水电站开始了长达13年的系统高强度勘测设计工作,解决了深厚覆盖层围堰防渗、高高程边坡治理、金坪子滑坡稳定性论证等重大关键技术问题,为乌东德水电站工程顺利建设提供了坚实技术支撑。长江设计院将继续提供优质高效的技术支持与服务,为实现大国重器乌东德水电站早日发电做出积极贡献。
来源:乌东德设代处、三峡小微作者:陈东斌责编:秦建彬
